项目制造解决方案:非标制造 / 项目型生产的工程项目管理数字化平台示意

项目制造解决方案

面向按订单做设计、生产、运输与现场安装的制造企业的工程项目管理软件:把厂里的料工费与厂外的运输、安装、分包、现场费用接进同一本项目账,EPC、销售、租赁、运维各定各的核算规则。

首页/解决方案/项目制造
01

这套方案面向谁

首信项目制造解决方案面向按订单做设计、生产、运输与现场安装的制造企业——东西是自己造的,活是到现场干的,钱是按项目算的。

这类企业在市面上有几个常见的叫法:项目型制造、非标装备制造、按订单设计(ETO)。落到具体行业,主要是三种:

  • 环保装备企业——做固废处理、污泥干化、废气净化、水处理的成套设备。卖的是装备,交付却要一路做到现场安装调试与运营培训。
  • 新能源与电力装备企业——光伏与储能成套设备、输配电设备、电力二次设备。产品标准化程度相对高,但项目仍然按订单配置、按项目交付。
  • 自动化与工业装备企业——自动化产线、专用设备、金属结构件。一个客户一套方案,图纸、物料与工序都不一样。

除这三类,还有一类企业同样适用:制造企业自己的基建与技改维修项目。新建厂房、上生产线、设备大修、厂区改造,这些活在自己的地盘上,但同样要立项、要预算、要按项目核算——很多制造企业为这些项目专门开一本工程账。

这类企业与上一篇工程总包的位置不一样。总包交付的成果是工程,主线是施工,生产(如果有)是附属环节;项目制造交付的成果是设备或系统,主线是生产,施工安装是交付的最后一公里。

这个差别直接决定了管理重心在哪:

工程总包项目制造
交付成果工程实体设备 / 成套系统
主线施工生产制造
成本大头人工、材料、分包、机械料工费 + 运输 + 现场安装
场地现场为主厂内为主,现场收尾
核算起点中标清单成本预算(先于生产)

项目制造的成本大头里,料、工、费这三块在厂内已经有 ERP 与 MES 在管;真正接不上的,是运输、安装、分包与现场那几块。

02

三件最难的事

第一,成本在「厂里」和「现场」之间断掉。

生产制造企业最不缺的就是成本核算能力——材料、人工、制造费用按工单归集,按批次与工序分摊,ERP 和 MES 已经把这段做得很细。但项目型制造的成本有一大半发生在厂门之外:包装运输、现场安装、吊装机械、现场分包、差旅与现场费用,以及交付之后的质保期服务。

厂内那本账做得再准,也只回答了「这个东西造出来花了多少钱」,回答不了「这个项目到底赚没赚钱」。项目毛利算不出来,报价就没有依据,下一个项目还是凭经验拍。

第二,收入确认的规则,每接一种业务就要重谈一次。

同一个厂里,EPC 工程按进度计量、按月出产值;设备销售可能按交付节点、也可能按收货量;租赁业务按量或按日计租;运输收入按吨公里或按趟。项目模式不同,收入确认的依据、周期与口径全都不一样。

规则不统一最直接的后果是口径打架:业务说这个月产值是这么多,财务问按什么标准算的。跨年度的项目更要命——年底一核算,收入和成本对不上,利润只能估。

第三,同一个厂跑好几种项目,一套口径管不住。

销售项目、EPC 工程、运维项目、合作项目可能同时在同一个厂里进行。它们的流程不同、核算科目不同、考核方式也不同。用一套口径硬套,会出现两种结果:要么把灵活的销售业务管死,要么把复杂的 EPC 放空。

这三件事归结起来是一句话:项目型制造缺的不是又一套 ERP,而是把「厂」和「项目」这两个口径接起来的那一层。

03

和「通用 ERP + 项目台账」差在哪

很多企业现在的做法是:ERP 管生产与库存,另用一套系统或 Excel 做项目台账,两边靠人对着抄。这套做法在单一业态下勉强够用,一旦项目类型多起来就撑不住:

维度ERP + 项目台账一套项目账
管理主线按产品与订单组织,项目只是标签按项目组织,产品与订单挂在项目下
成本口径厂内料工费,按批次与工单厂内料工费 + 运输 + 安装 + 分包 + 现场 + 质保
收入口径按发货或开票确认按项目模式定规则(进度 / 节点 / 量 / 日)
项目分类不区分,都叫「订单」EPC / 销售 / 运维 / 合作,各定各的规则
物资全厂一本库存账总仓、工厂、项目三级,另设项目虚拟仓
施工现场不在系统里移动端收货、出库、安装确认、巡检
数据归宿财务与生产各一套一个项目一本账,不因人的变化而丢失

一句话概括两者的分工:ERP 回答「这个月厂里花了多少钱」,项目账回答「这个项目赚了多少钱」。两件事都需要,但互相替代不了。

这也正是首信在这篇方案里的定位:不做替代 ERP 的事,做 ERP 与 MES 之上、把厂内成本接进项目账的那一层。

04

一条主线:从接单到验收

项目型制造的活儿,从头到尾是七个环节:接单、设计、计划、采购、生产、施工、验收。每个环节都有对应的部门在管,也都有成本在这一环发生。

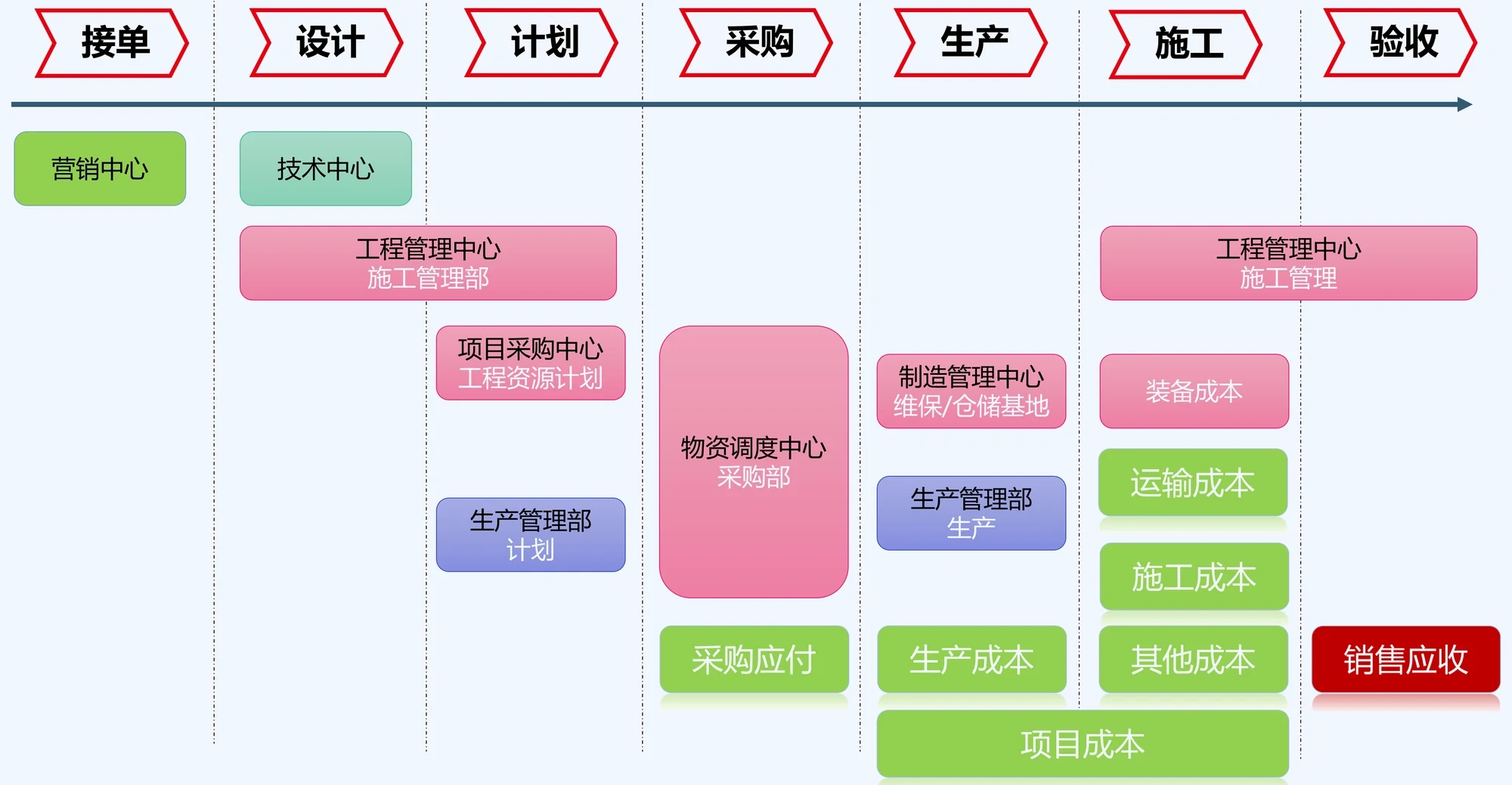

项目型制造的七个业务环节与对应管理职能。顶部为接单、设计、计划、采购、生产、施工、验收七个环节。接单由营销中心负责;设计由技术中心负责;计划环节涉及工程管理中心的施工管理部、项目采购中心的工程资源计划、生产管理部的计划;采购环节由物资调度中心的采购部负责,形成采购应付;生产环节涉及制造管理中心的维保与仓储基地、生产管理部的生产,形成生产成本;施工环节由工程管理中心的施工管理负责,产生装备成本、运输成本、施工成本与其他成本;验收环节对应销售应收。图中标注了两条资金方向:采购应付在前、销售应收在后,底部以项目成本作为全部成本项的归集落点

这张图把项目制造与纯生产制造的区别画得很清楚:

  • 中间五环在厂内——设计、计划、采购、生产,都是制造企业的强项区域;
  • 两头在厂外——接单在前,施工与验收在后,一头连着客户,一头连着现场;
  • 成本分两处落——采购应付是对供应商的,销售应收是对客户的,中间所有环节产生的成本(装备、运输、施工、其他)最终要归到项目成本这一个池子里。

多数企业的问题是:厂内五环已经有一套系统在跑,两头还在线下。于是这张图上最关键的项目成本那一横条,永远凑不齐。

05

三类项目,各定各的规则

同样是项目,项目型制造内部至少分三类:

项目类型业务特点管理难点
EPC 工程涵盖设计、采购、生产、运输、施工安装,按常规工程流程实现全过程管理环节最长,跨厂内厂外,成本链条要一路贯通
销售业务非标设备为主,属项目型制造加销售,以产品为核心,经营模式相对成熟标准化程度高、节奏快,管得太重会拖慢交付
其他业务运维项目、合作项目等,服务周期长或合作方式特殊收入按合同期确认,与工程项目的口径完全不同
装备与方案供应装备本体与配套方案分开交付装备成本与方案费用的分摊关系要事先定清楚

还有一块容易被漏掉:物资供应调度。它天然比其他环节复杂——同一个项目要用的东西,可能来自外部采购、内部采购、内部调拨与外部租赁,中间还夹着费用分摊。

所以这套方案的做法是:一类业务一套流程与核算规则,但所有业务共用一套项目主数据与一个平台。 规则分开定,数据合起来看,这样既不会把简单的业务管重,也不会把复杂的业务放空。

06

平台盖住哪几层

把上面这些事连起来看,平台从下到上是四层:

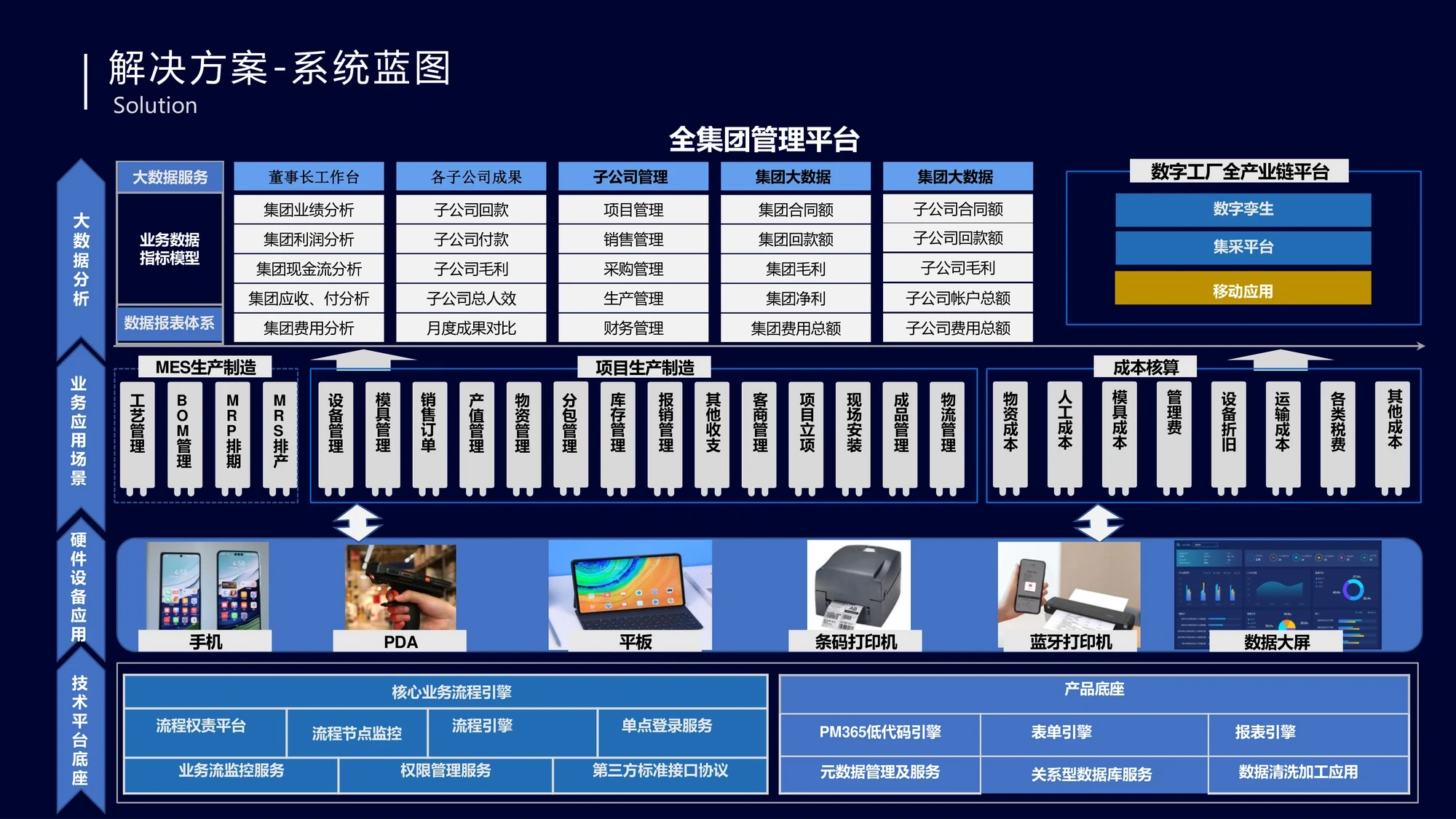

项目制造数字化系统蓝图。从下往上分为四层:技术平台底座包含核心业务流程引擎(流程权责平台、流程节点监控、流程引擎、单点登录服务、业务流监控服务、权限管理服务、第三方标准接口协议)与产品底座(PM365 低代码引擎、表单引擎、报表引擎、元数据管理及服务、关系型数据库服务、数据清洗加工应用);硬件设备应用包含手机、PDA、平板、条码打印机、蓝牙打印机与数据大屏;业务应用场景包含 MES 生产制造(工艺管理、BOM 管理、MRP 运算、MRP 排产)、项目生产制造(设备管理、模具管理、销售订单、产值管理、物资管理、分包管理、库存管理、报销管理、其他收支、客商管理、项目立项、现场安装、成品管理、物流管理)与成本核算(物资成本、人工成本、模具成本、管理费、设备折旧、运输成本、各类税费、其他成本);顶层为大数据分析,向上支撑全集团管理平台(董事长工作台、各子公司成果、子公司管理、集团大数据)与数字工厂全产业链平台(数字孪生、集采平台、移动应用)
  • 底座是引擎与接口——流程引擎、表单引擎、报表引擎、权限与单点登录,以及第三方标准接口协议。最后这一项决定了这套系统能不能和已有的 ERP、MES、财务系统连起来。
  • 再往上是终端——手机、PDA、平板、条码打印机、蓝牙打印机、数据大屏。制造企业的现场作业大量依赖扫码:入库扫采购订单条码、出库扫商品条码、生产领料扫加工单条码、车间验收扫工序条码。
  • 中间是业务场景——左侧 MES 生产制造管厂内工序(工艺、BOM、MRP 运算、排产),中间项目生产制造管与项目相关的订单、物资、分包、现场安装与物流,右侧成本核算把物资、人工、模具、设备折旧、运输、税费一起归集。
  • 顶层是数据与分析——从董事长工作台到各子公司的回款、产值、毛利、人效,全部由下面三层的数据汇总上来。

值得单独说一句 MES 的位置:方案不替代 MES,而是与 MES 对接。 车间里工序怎么走、设备怎么跑,MES 更专业;但「这批活是给哪个项目的、这个项目的成本现在是多少」,要靠项目账来回答。两者各管一段,接口对上就行。

07

从销售合同到成本核算:项目和产线怎么对上

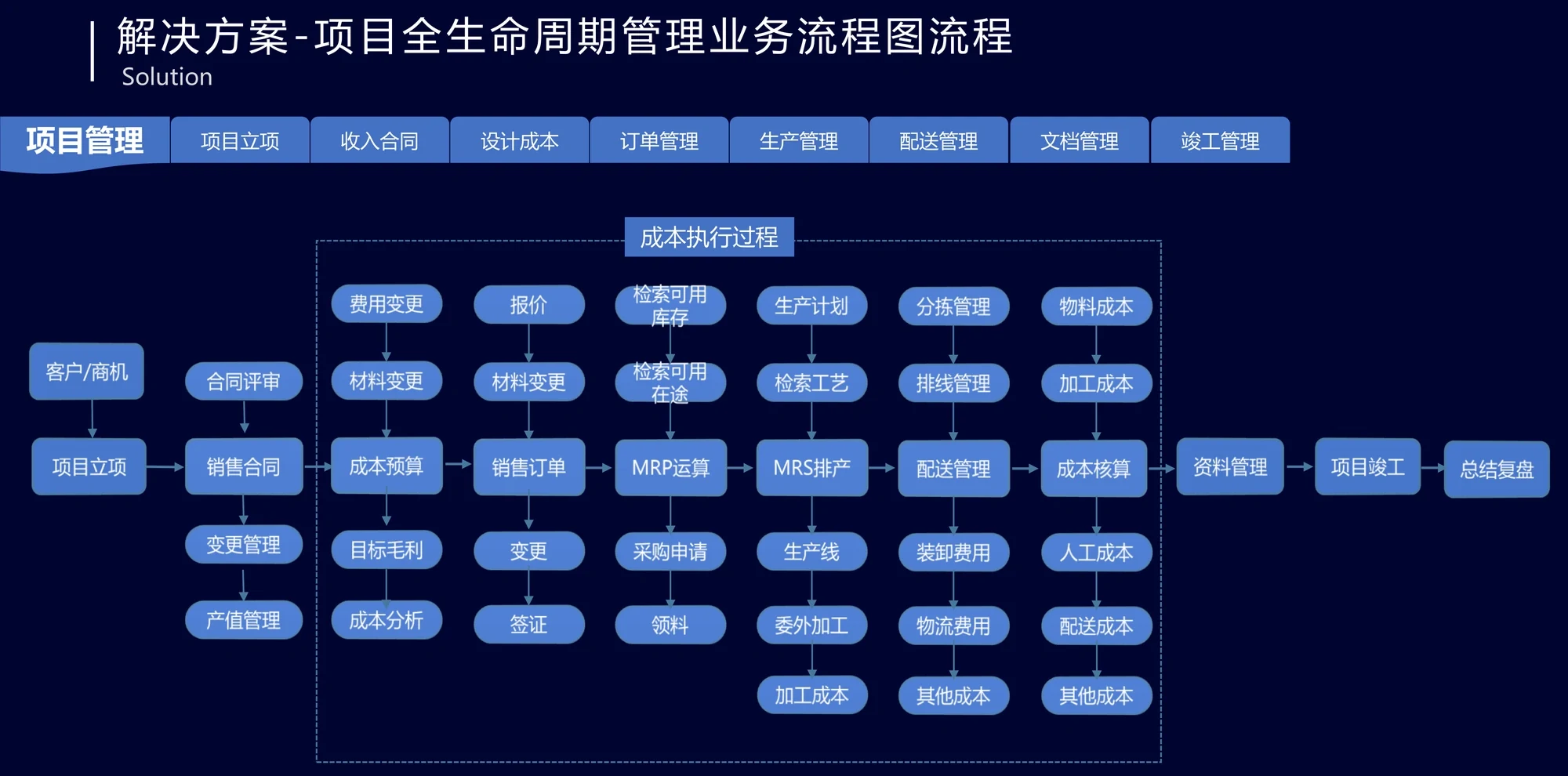

一张项目制造的全景流程图,把项目管理和生产执行两条线拧在一起:

项目制造项目全生命周期管理业务流程。顶部为主要业务模块标签:项目管理、项目立项、收入合同、设计成本、订单管理、生产管理、配送管理、文档管理、竣工管理。流程主干为:客户与商机建立后经合同评审,项目立项;签订销售合同,随之开展变更管理与产值管理;中间的核心是成本执行过程——含费用变更、报价、材料变更、成本预算、销售订单、MRP 运算、MRS 排产、配送管理、成本核算等节点,并涉及检索可用库存、检索可用在途、检索工艺、排线管理、生产线、委外加工、领料等作业,成本项细分为物料成本、加工成本、人工成本、其他成本,配送环节细分为装卸费用、物流费用、配送成本;流程最后进入资料管理、项目竣工与总结复盘

这张图上最值得注意的一处细节:成本预算立在销售订单之前。

纯生产制造的顺序通常是先有订单、再算料工费;项目型制造反过来——在签销售合同之后、下销售订单之前,就要把成本预算做出来:这个项目的目标成本是多少、各分项的预算量价是多少、预计毛利是多少。成本预算立住了,后面的采购、生产、配送才有控制线。

这条顺序上还有一个变量:MRP 运算。它的作用是「检索可用库存、检索可用在途、检索工艺」,然后决定哪些要采购、哪些要用库存、哪些要下生产计划。同一张 MRP 运算的结果,会同时影响采购申请与生产计划——这也是项目制造里物资与生产必须放在一起管的原因。

08

成本:六算、三控、五步

项目成本管到最后要能回答六个数,我们把它叫六算:

六算口径回答的问题
预算成本立项时按清单分解的目标成本这个项目打算花多少
实际成本过程中真实发生的成本现在花了多少
收票成本已取得发票对应的成本有多少已经进了账
完工成本完工时点归集的成本做完的时候实际是多少
决算成本决算确认后的最终成本最终认定是多少
支付金额实际付出的资金钱付出去了多少

这六个数之间的差额,才是项目经营的真相。很多企业只有其中两三个,剩下的靠估。

三控是成本管控的三条闸门:

  • 控量——需求申请与领用不超预算量,超量必须走预算变更并说明原因;
  • 控价——采购时对比预算单价与历史单价,系统自动归集材料采购记录并分析价格趋势;
  • 控钱——支付按资金管控规则执行,与合同、结算、发票挂钩。

落地路径是五步:

  1. 标准化核算规则——按项目类型定不同的核算规则,科目统一拆到人、材、机、费用、税金等大类,其中设备可细分二级、三级科目或按设备类别划分,人工可按劳务、分包、清包等类型统计,管理费可细化到差旅、交通、招待、办公;
  2. 导入项目清单——把中标的项目清单导进系统,作为预算分解的基础;
  3. 分解清单——按人材机拆开,区分外购、生产、外包,拆分后合并单项成本、对比中标价,形成单项利润率,负利润的单项着重控制;
  4. 预算执行——按预算量价管控发生额,超量自动提醒,防止重复申请或超预算申请;
  5. 成本对比分析——预算、实际、收票、完工、决算、支付六算对比,并可穿透查询到实际成本发生对应的业务单据。

这套路径针对的是制造企业里普遍存在的四类问题:

问题典型表现对策
核算问题缺少以项目为单位的核算科目,各项目部自主统计、科目凌乱,多项目无法对比统一科目体系,按项目类型定核算规则
过程管控问题没有项目总体预算,超量、超价只能人工比,工作量大预算执行落到量价,超预算自动提醒
成本缺失口径以材料与生产成本为主,施工及其他成本没统计进来成本口径扩到运输、安装、分包、现场
数据分析问题跨年度项目到年底才核算,成本、收入、利润数据滞后动态成本与动态利润实时跟踪
09

收入:口径先定,规则后固化

项目制造的收入之所以难管,是因为项目模式多,收入核算规则就多。同一家厂,可能有下面这些组合:

项目模式收入类型收入确认依据收入确认周期
EPC 工程工程总包收入按进度计量月度产值计量
租赁工程施工安装收入、施工拆除收入、施工租赁收入按节点计量阶段或月份
纯租业务纯租赁收入按量或按日计量产值按日
销售业务设备销售收入按收货量按收计量产值
运输业务运输收入按运输量阶段或月份

做法是四个字:先定标准,再固化成流程。

  • 每一类项目模式,先明确收入确认依据、确认周期、计量单位;
  • 把定好的规则通过系统固化,收入合同签订时按项目模式自动带出对应的收入规则;
  • 过程中按规则生成产值与计量数据,走开票申请、开票登记、收款登记,最终汇入收入台账。

规则固化的好处不只是省事。它把「这个月算多少收入」从一件需要商量的事,变成一件按规则自动算出来的事。 财务与业务不再各说各话,跨年度项目的收入与成本也能在同一个口径下对上。

10

物资:项目虚拟仓怎么调

项目制造的物资调度,比一般的采购复杂得多。原因是同一个项目要用的东西,来源可能是四种:外部采购、内部采购(集团内其他工厂)、内部调拨、外部租赁;而目的地也可能是四种库:项目材料库、项目周转物资库、项目设备库、生产成品库。中间还夹着费用分摊。

方案的处理办法是给每个项目建一个虚拟仓库:物资申请从项目预算发起,先到集团物供中心,由调度员判断怎么给:

  • 库里有——直接调拨,总仓调拨、临仓调拨或项目间调拨;
  • 库里没有——看是买还是造:买走询价采购、直接采购或框架采购(招采申请、合同评审、采购合同、采购订单、报价链接、在线报价、评审定标);造则推送生产任务订单到装备工厂;
  • 项目结束——未用完的周转物资与设备回到总仓,形成可复用的资产。

这条链条上有一个设计要点:调度执行要能在系统里闭环。 需求发起、调度计划、调度执行三个环节各自的单据与状态要能对得上,不然就会出现「东西发出去了但项目上没收货」「项目上收了货但没入库」这类账实不符。

决定「造」的那一半,走的是厂内三条链:

  • 产品结构清单决定要什么料——产品结构清单 → 工序管理 → MRP 运算 → 成本项目 → 设计管理 → 生产报价 → BOM 表列表
  • 生产计划决定什么时候做——生产计划 → 加工单 → 委外加工单 → 工序移交单 → 验收单 → 生产入库 → 委外结算单 → 费用分摊 → 生产成本结转
  • 材料处理决定料有没有到位——领料单 → 生产补领料 → 退料单 → 箱单管理 → 材料准备情况

三条链共用同一套物料与成本口径。中间夹着的委外加工与委外结算,正是项目制造里最容易被漏掉的一段——工序交出去做了、钱也付了,但成本没有回到项目上。

对接层面上,物资模块需要与工厂的 MES 系统打通:生产任务订单推到 MES,MES 报完工再回写进度。现场则用 PDA 扫码——入库扫采购订单条码,出库扫商品条码,生产领料与退料扫加工单条码,车间验收扫工序条码。

11

现场:出厂之后那一段

设备发出厂门,项目才算走完一半。剩下的一半在客户现场,这一段管理的目标不是「把纸质流程搬上屏幕」,而是让总部知道现场正在发生什么:

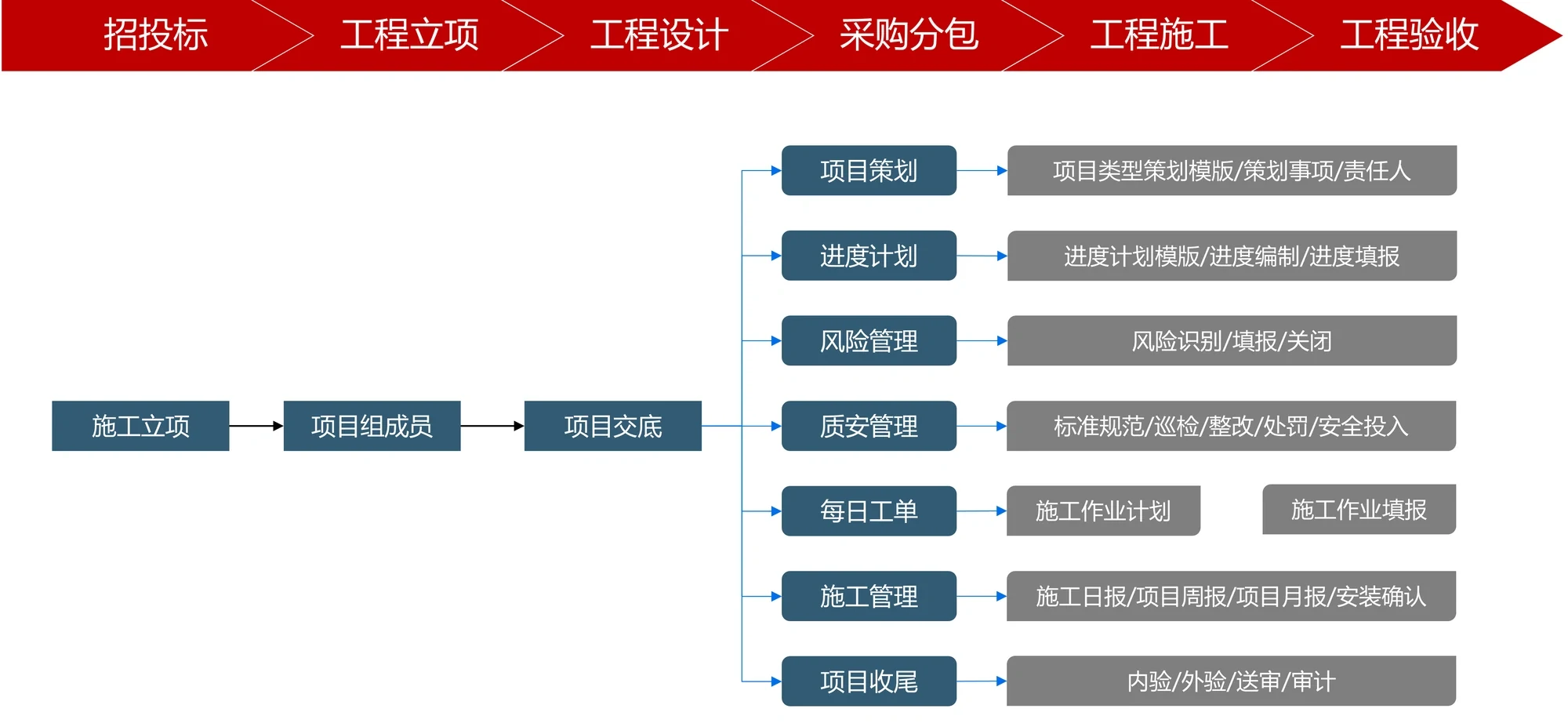

项目制造的施工与交付管理业务。顶部为工程主流程:招投标、工程立项、工程设计、采购分包、工程施工、工程验收。项目侧从施工立项开始,经项目组成员确定、项目交底进入执行。执行阶段包含七类管理事项:项目策划(项目类型策划模版、策划事项、责任人)、进度计划(进度计划模版、进度编制、进度填报)、风险管理(风险识别、填报、关闭)、质安管理(标准规范、巡检、整改、处罚、安全投入)、每日工单(施工作业计划、施工作业填报)、施工管理(施工日报、项目周报、项目月报、安装确认)、项目收尾(内部验收、外部验收、送审、审计)。图左侧标注了策划闭环管理链路:员工经验、企业标准、项目策划规范、事项推送、事项执行、风险预警
  • 进度——按项目策划模版生成施工作业计划,现场按日填报工单,周报月报汇总;安装确认单独作为一个节点,因为它同时是收入确认与质保起算的依据。
  • 质量与安全——标准规范、巡检、整改、处罚、安全投入形成闭环,问题从发现到关闭有记录。
  • 风险——风险识别、填报、关闭,与进度和成本的预警联动。
  • 资料——施工资料按阶段归档,内部验收、外部验收、送审、审计各留一份。

这一段里最实用的是策划闭环:员工经验沉淀为企业标准,企业标准固化成项目策划规范,规范变成推送给责任人的事项,事项执行产生数据,数据触发风险预警,预警又反哺经验。一个项目做完,下一个项目的策划规范就比上一个厚一点。 这是项目型制造企业最值钱的那部分资产——不因人员流动而丢失。

12

典型客户

这套方案已在多家按订单生产的制造企业落地。

光大环保技术装备(常州)有限公司是中国光大环境有限公司(HKSE: 257)投资建设的环保装备企业,拥有固废无害化和资源化工程技术研究中心等省级研发平台。环保装备的交付不是标准品的发货,而是「按项目定制 + 长周期制造 + 现场安装调试」的组合,同时研发项目与生产项目并行、资源需要协调。上线后,装备项目的设计、采购、制造与交付节点在同一系统内推进,成本按项目归集,交付与售后资料成套归档。

上海美特幕墙有限公司是国家建设部首批批准的建筑幕墙工程专业承包壹级、设计专项甲级企业,拥有 30000 平方米的制作装配车间,连续多年荣获中国幕墙 50 强。幕墙企业的项目本质是「在工厂造、在现场装」——车间是制造现场,工地是安装现场,两头进度要对得上,而设计费、型材与玻璃等材料、车间加工、运输、现场安装各环节的成本要归到同一个项目上。上线后设计、制造、安装各环节的成本与进度按项目归集,材料与加工成本归到项目,数十项获奖工程的过程资料随项目留存。

欧亚华都环保集团成立于 1984 年,既制造环保设备、又承接环保工程,还持有环境保护设施运营资质开展运营服务——设备按订单生产、工程按项目施工、运营按合同期服务,三类业务的成本与收入口径完全不同。上线后三类业务分类建档、分开核算、统一查看,设备与工程成本按项目归集,运营服务记录留档。

上海复洁环保科技股份有限公司(688335.SH)拥有低温真空脱水干化一体化技术等自主知识产权核心技术与核心部件制造能力,项目是「研发设计 + 制造集成 + 安装运维」一体交付。上线后设计、制造、安装、运维各环节的成本与进度按项目归集,单项目的经营情况可以看清楚。

浙江铭宏照明工程有限公司同时具备制造与施工两类属性——自产照明器具与标牌,又承接照明与电气安装工程,自产件用在自家项目上时,材料成本、存货与项目成本三者容易混在一起。上线后项目用料与自制件挂钩,材料成本与存货可对账,制造与工程两类业务的账目分开,项目盈亏算得清。

上海中电电子系统科技股份有限公司创建于 1984 年,是国家级专精特新「小巨人」企业,业务覆盖 155 个城市。一个项目往往包含设备采购、软硬件集成实施、长周期运维三段,成本与收入分别落在不同阶段。上线后项目从采购到实施、运维的全过程在同一系统内管理,设备与服务成本按项目归集,运维工单与响应有据可查。

此处仅列出已获授权公开的客户名称。
13

常见问题

这套方案对应的软件是哪个?

对应首信工程项目管理软件的项目制造版。同一套软件按企业的业务类型与经营模式预置管理模型——EPC 型、销售型、租赁型与服务型企业的侧重点不同,但底层用的是同一套项目主数据与成本口径,不是几套互不相通的产品。

我们已经有 ERP 和 MES 了,还要再上一套吗?

要,而且这两件事不冲突。ERP 管的是厂里的物料、库存与财务账,MES 管的是车间工序与设备,它们回答的是「厂里花了多少钱、产线在做什么」。项目账回答的是另一个问题:这些成本、这些产能,最终是给哪个项目的,这个项目赚没赚钱。 方案在设计上就留了第三方标准接口,与 ERP 做物料与财务的对接,与 MES 做生产任务的对接,不做重复建设。

我们是按订单设计(ETO)的,图纸一变成本就跟着变,系统管得住吗?

管得住,关键在预算变更这一环。设计变更、超量变更、现场损耗、甲方范围变更都会引起成本变化,方案的处理方式是把变更走成正式流程:变更要说明原因,签证或范围变更引起的调整要与项目预算关联,变更后的预算再作为新的控制线。这样预算就不是一张纸,而是一份随项目推进同步更新的活账。另外报价环节本身也设计成了「报价 → 材料变更 → 费用变更」的联动,报价一改,关联的材料与费用跟着走。

我们既有销售业务,也做设备租赁,能放一套里吗?

可以。这两类业务的项目模式不同,收入确认规则也不同——销售业务按收货量确认,租赁按量或按日确认。方案的做法是给每类项目模式配一套收入规则,签收入合同时按模式自动带出,过程按规则生成计量数据。业务在同一个平台里跑,但各算各的账,最后在项目维度合起来看单项目的收支与利润。

上线大概要多久?

周期取决于业务条线、在建项目数量与要上线的模块范围。制造企业一般建议分批:先上项目立项、成本预算与核算规则,把项目主数据和成本口径立起来;再上采购、生产与物资调度,把厂内这条链接进去;最后上现场与交付,并做 ERP、MES 与财务系统的对接。具体节奏要先做一次业务场景沟通,把要做哪几类项目、每类项目的收入与成本规则定清楚——规则定不下来,系统就只是把混乱搬到了线上。

其他方案
